“以客戶為中心,以服務為導向”,是二十年來鵬力人踐行的信條。剛剛,我們度過了極不平凡的2020,迎來了充滿希望的2021,當我們滿心期待牛年的鐘聲敲響時,鵬力智造接到了家電客戶的緊急通知。為滿足客戶新年不停產、全力沖刺產能的要求,合肥某家電智能制造系統項目組要提前進廠施工,從2月5日產線停產到2月13日恢復生產,留給項目組的只有短短9天時間。
接到通知后,項目組感覺這是一個不可能完成的任務,時間短、任務重,但秉承著“客戶至上”的服務理念,鵬力人沒有向困難低頭。經過一番詳盡的討論后,項目組根據現場及公司的實際情況,制定了詳細的項目實施計劃,節點任務細化到小時,并制定了多個預案,確保項目的順利交付。項目部與供應鏈管理部、制造中心等多部門通力協作,協調物資與部件按時到位;項目組成員在明知項目實施周期必定影響大家春節假期的情況下,沒有人退縮,積極響應,主動請戰,誓要完成項目任務。
01、2月3日
項目經理提前到現場作進廠前的準備。
02、2月5日

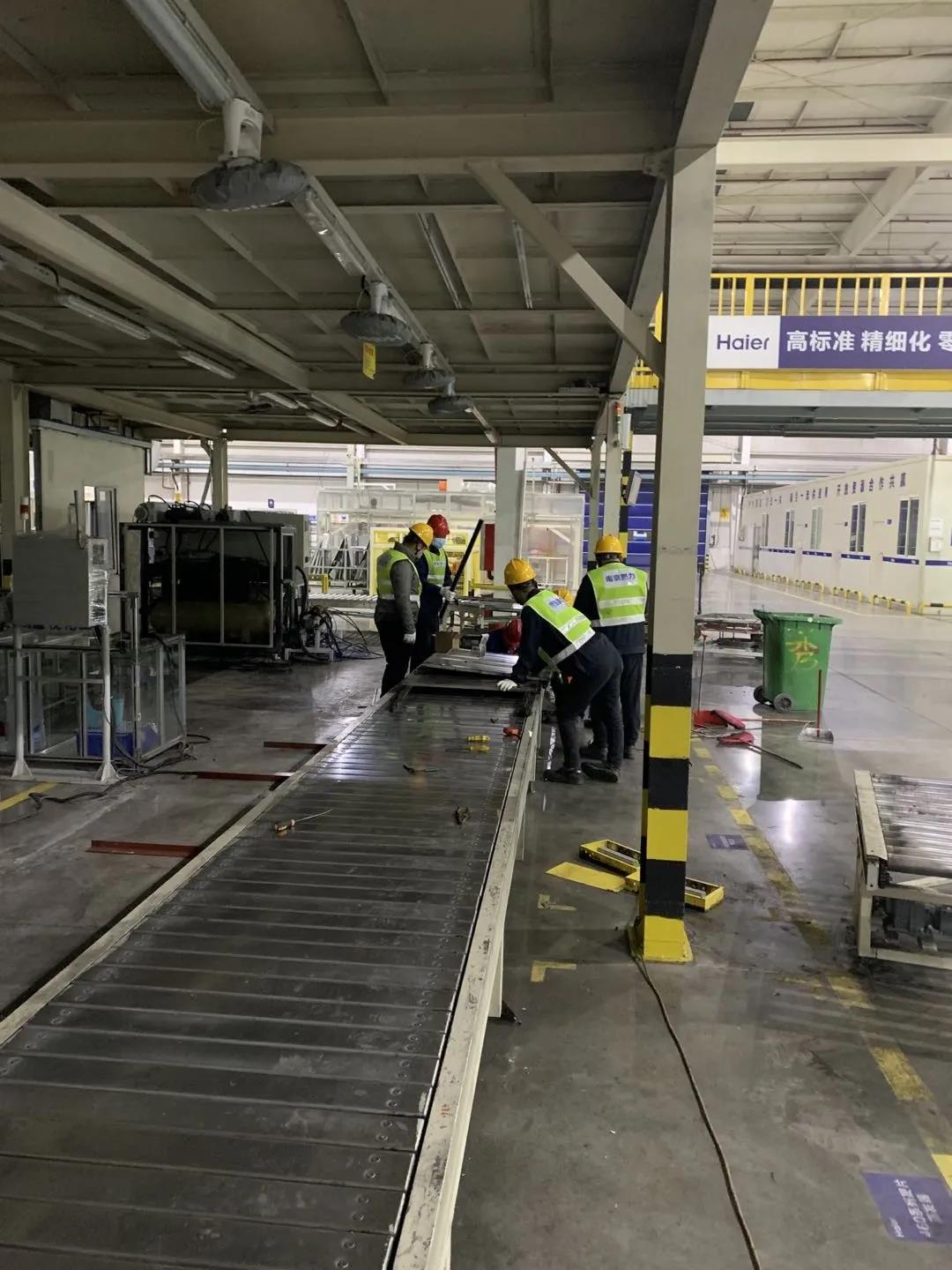

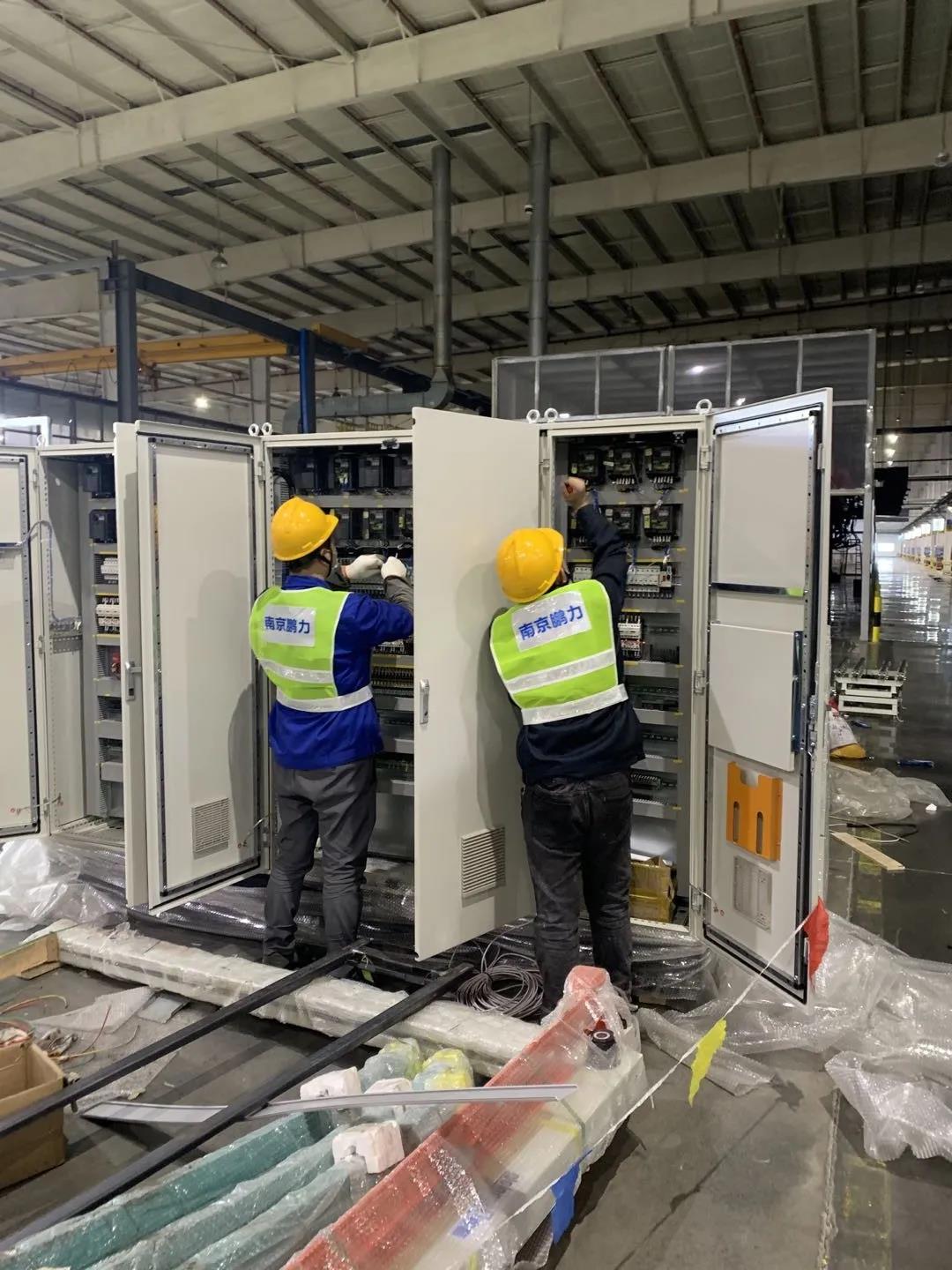

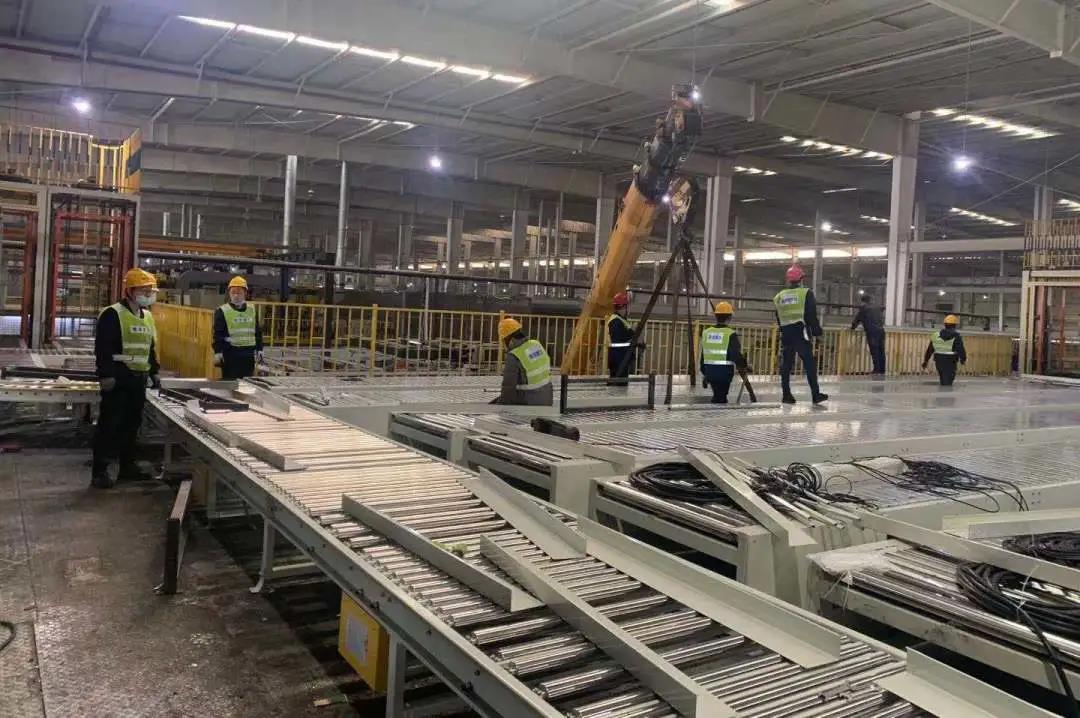

項目組十多名施工人員到場,開始進行現場安裝。為了給后續的調試工作搶出時間,項目組全體人員上下齊心,敢拼敢搶,與時間賽跑,不分晝夜推進項目進程。有的技術人員累了,吃個面包,來罐紅牛,轉頭又投入到項目中去;有的技術人員被強制安排休息,只小憩片刻,擔心項目進程,又充滿精神再次開工……
陽春二月,東風日暖,映襯出鵬力智造家電智能制造系統項目現場實施的熱火朝天。
03、2月8日
經過72個小時的拼搏奮戰,2月8日,項目組得到第一個喜訊:提前完成現場基本安裝,可以進行包裝線、檢測懸掛線、平臺板鏈線、滾筒線、頂升平移機等相關系統及設備的調試?,F場士氣正盛,前期的預調試工作也安排妥當,項目組預計48小時可完成調試工作。
04、2月10日
現場進入試生產狀態。這個項目結束后,部分人員還要奔赴另外兩個項目現場進行整改工作,預計10日才能完成相關工作。在此,請誠摯地向他們道一聲“你們辛苦了”!
石以砥焉,化鈍為利,用砥石磨礪可以使刀化鈍為利。對于鵬力智造而言,隨著客戶需求的日益提升,我們的各方面能力和響應速度也要隨之提高。不平凡的2020年,鍛煉了鵬力人的銅筋鐵骨。在新的一年里,鵬力智造會堅定不移緊抓項目交付,利用技術和管理的“雙創新”,克服困難與挑戰,推動自身高質量發展。
